武威公路事业发展中心:连夜奋战抢通G569线 全力保障公路安全畅通
8月25日夜间,受强降雨天气影响,武威公路事业发展中心辖养G569线九条岭矿区K432-K444路段多处发生山体泥石流灾害,道路交通严重受阻。

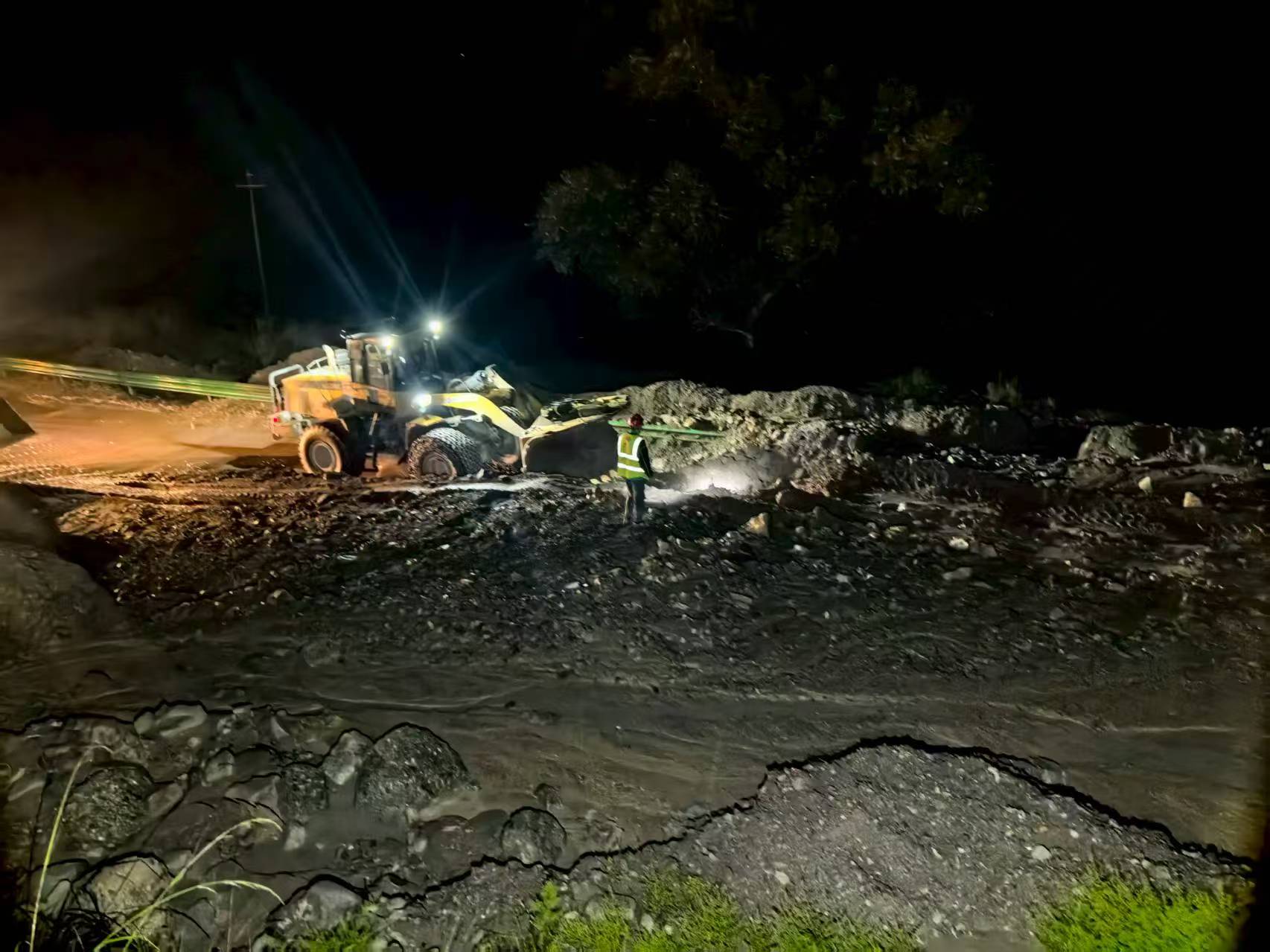

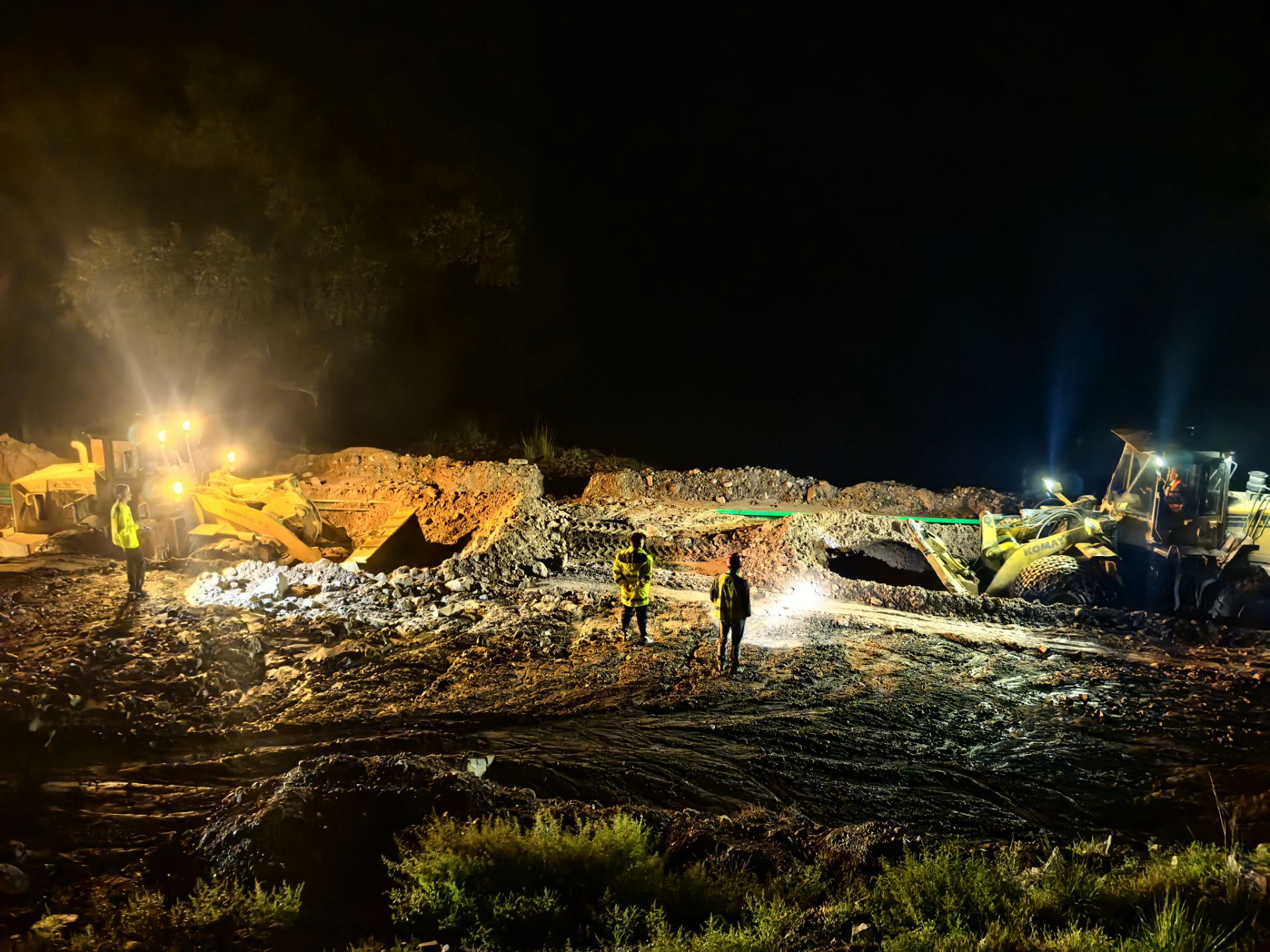

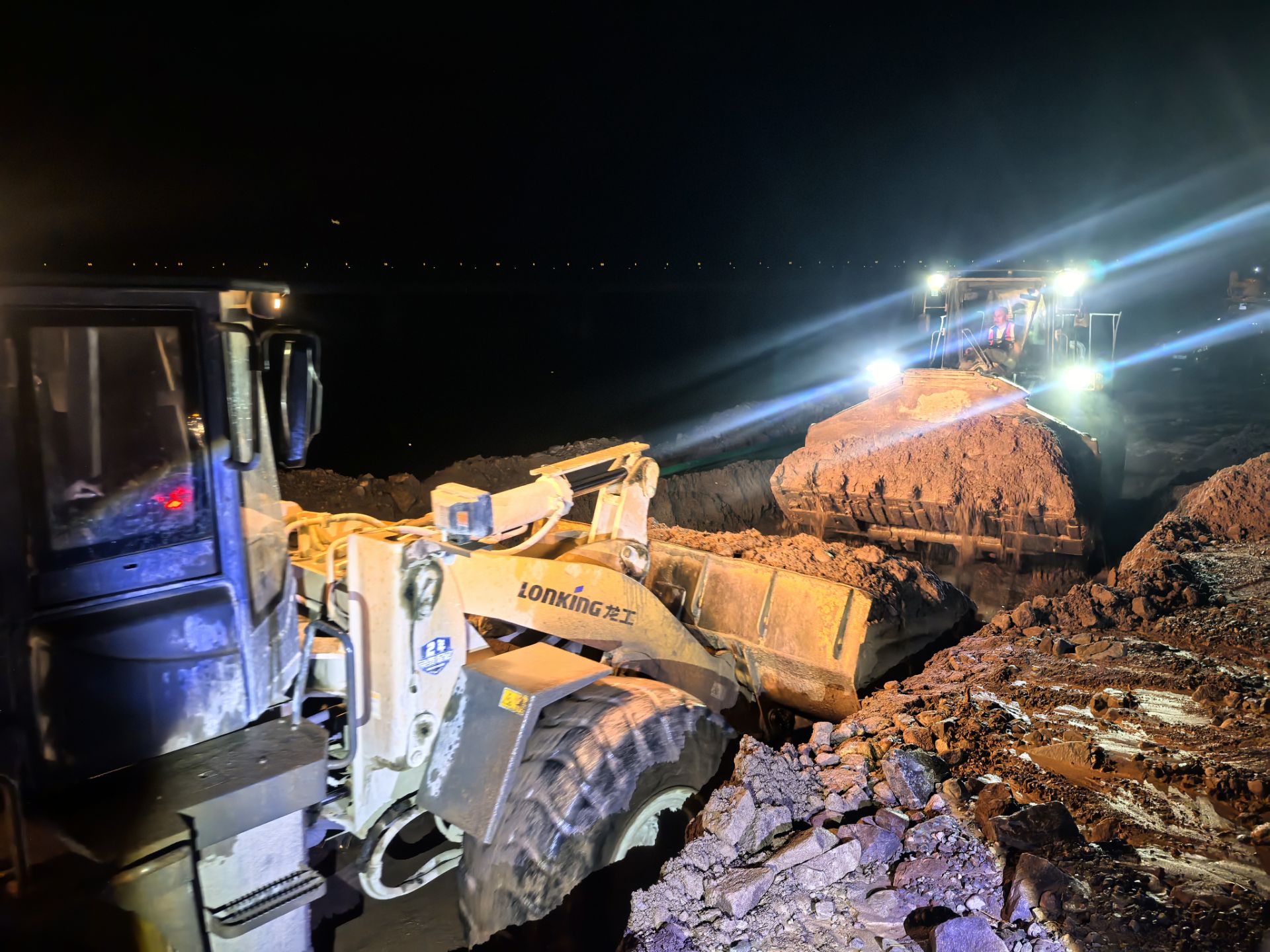

25日22时20分,接到巡查信息后,中心立即启动防汛抢险应急预案,组织凉州公路段抢险人员、调集机械设备火速奔赴受阻路段展开应急抢通作业。抢险现场,全体作业人员克服夜间作业、持续降雨等困难连夜奋战,采取“机械为主、人工辅助、双向推进、清运结合”的作业方式,全力清理路面淤积。经过4小时连续紧张作业,受阻路段于26日凌晨2时恢复半幅通车。

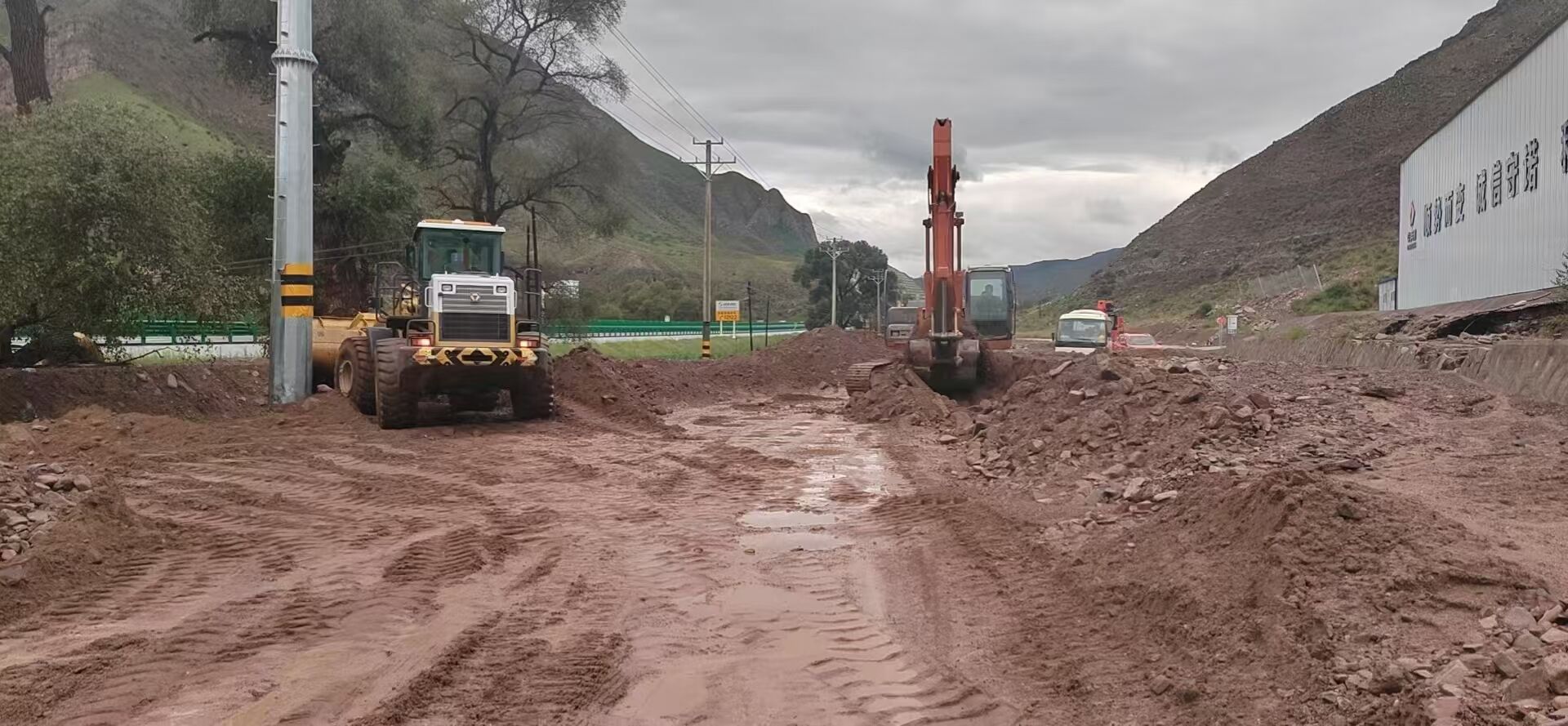

截至26日17时30分,受阻路段已恢复通车。此次应急抢险累计投入应急抢险人员71人次;挖掘机2台班、装载机2台班,调配自卸车6辆、巡查车4辆、通勤车3辆;清理路面泥石流11500余方,落石30余方,目前正在进行清淤排障扫尾工作。
